春意漸濃、萬物復蘇,重慶建工集團按下復工“快進鍵”后,鉚足“虎勁”開新局,又一批重點工程、民生工程復工復產“再提速”。截止目前,集團市級重點工程復工復產率已達98%以上。

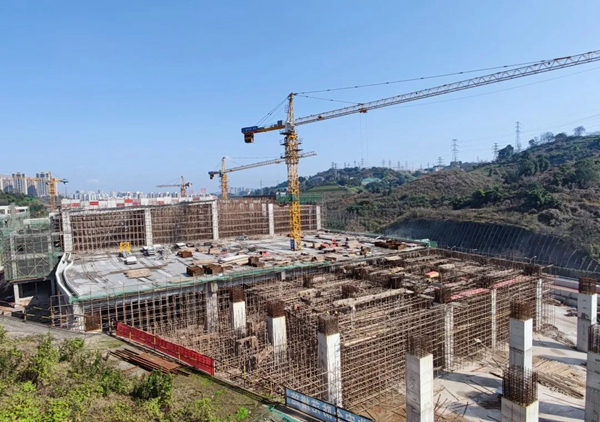

國家技術轉移鄭州中心項目
該項目由集團埠外事業部承建,目前項目部管理人員全部到崗,項目部工人在做好疫情防控的情況下已陸續返回工地。該項目建筑面積14.81萬㎡,建筑高度75.85m,包含技術轉移服務中心區、技術產權交易區和技術研發服務區三大功能區。截至目前,總體工程量已完成98%,力爭按計劃于2022年上半年全面完成項目建設。該項目建成后將形成國際國內技術轉移、河南全省產業集聚區技術轉移服務、創新成果展示和發布、科技金融服務、新興產業研發服務等八大公共服務平臺。

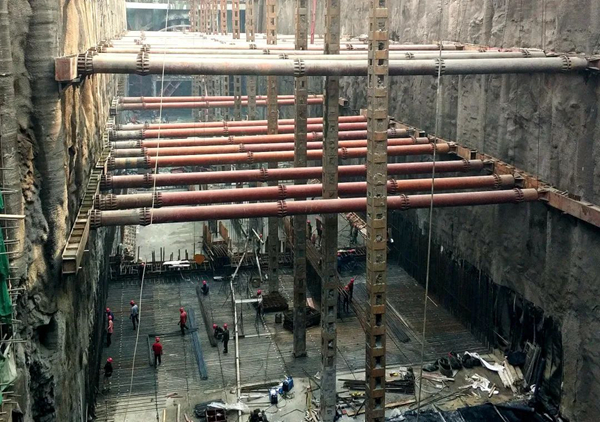

重慶軌道交通環線上浩站及區間隧道項目
該項目由集團市政事業部承建,項目部管理人員和工人已陸續返崗就位,全力沖刺竣工目標。目前,車站主體已完工并投入運營,2號風井施工完成。剩余1、3號風井連接車站平洞未完,3、4號出入口未完成,預計竣工時間為2022年7月底。上浩車站作為環線唯一一個尚未開通的車站,其意義重大,通車后將有效解決環線與1、3、5、6號線換乘問題,極大地緩解重慶交通擁堵,優化城市交通結構布局。
果園港綜保區配套路網及海關監管配套項目
由集團市政事業部承建的果園港綜保區配套路網工程包含道路工程6.25KM、海關圍網、海關監控信息化設施設備、7#查驗庫倉儲區改造等項目,合同造價1.64億元,完工時間為2022年6月30日,項目工期緊、任務重、標準高。目前,大面積的土石方開挖及回填正在抓緊施工,支檔結構、綜合管網、海綿城市作業有序地穿插進行。接下來,項目部將進一步精細化施工組織,做到早謀劃、早安排、早部署,采取有力措施,在確保做好節后疫情防控和安全生產的同時,全力保障項目建設有序推進,沖刺虎年“開門紅”。
大田灣市政項目
爭創新成績,節后復工忙。由集團市政事業部承建的大田灣市政工程現場已處處呈現繁忙的景象。
為全面貫徹落實市委、市政府制定的工期目標,項目部搶抓當前有利時機,推動本工程安全有序地復工復產。本項目以“開工就是決戰,起步就是沖刺”的精神狀態,一著不讓抓當前,爭分奪秒搶復工,乘勢而上、砥礪前行,擼起袖子加油干,搶抓新春“開門紅”。目前項目部正在加快推進現場管網、綠化拆遷工作,預計工程將在9月30日前順利完工。
“重慶首個藝術生態商業公園”悅來匯項目
在悅來匯項目,數臺塔吊舞動“長臂”緊張作業,渣土車往返在施工道路,現場200多名工人正緊張有序進行鋼筋作業。由三建公司承建的悅來匯項目正式復工,全體管理人員召開了復工復產收心會,各施工班組開展了復工防疫排查和安全教育培訓。悅來匯項目是推動禮嘉悅來智慧園建設的又一重大舉措,未來將打造成為“重慶藝術生態商業公園”的標桿。工程總建筑面積約21.4萬平方米,包含購物中心、商業街區、商務辦公、地下停車庫等,當前項目土石方開挖已完成80%,下一階段將全力沖刺工程主體建設。
“兩江四岸”治理工程—九龍半島濱江段項目
在九渡口碼頭邊,數臺挖掘機發出的轟鳴聲打破了長江岸邊的寧靜,施工現場一片火熱。2月10日,由三建公司承建的“兩江四岸”治理提升長江北岸線貫通工程-九龍半島濱江段正式復工,也標志著項目進入全面加速實施階段。該工程作為“兩江四岸”治理提升工程的重要組成部分,岸線全長約4.0公里,總面積約35.28公頃,以打造美術公園為主,涉及觀景平臺、智慧設施、海綿城市、防洪護岸等項目,于今年1月16日開工,項目建成后將助力“兩江四岸”實現“河暢、水清、岸綠、景美”,成為展示“山水之城、美麗之地”的城市名片。
軌道環線涂山車輛段項目
2月11日,由三建公司承建的軌道環線涂山車輛段項目部召開節后復工復產動員會,對復工申報、防疫排查、安全隱患檢查等方面作了全面細化的安排部署,為項目全面復工做足準備。截止2月23日,施工現場列檢庫結構施工、旋挖施工、土方開挖等多個作業面同時施工,形成了“大干快上”的施工環境。目前已基本完成物資庫綜合樓、列檢庫單線軌道橋、雙線軌道橋結構工程,總體進度達到78%,預計將于2023年6月竣工。項目建成后,將有效解決軌道環線車輛停放、保養維修難題,為軌道環線正常安全運行提供場地保障,大幅縮短高峰期發車間隔。

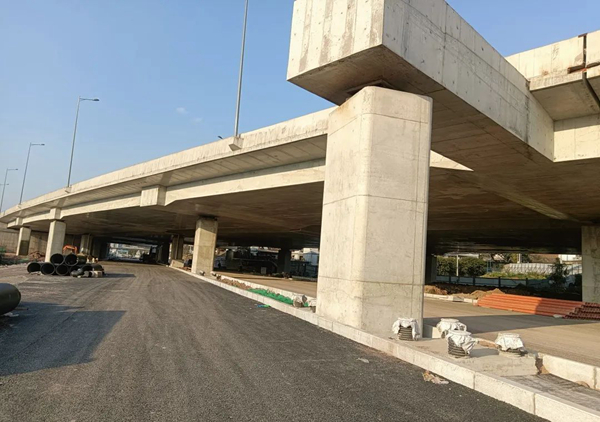

重慶西客站綜合交通樞紐市政配套工程(新鳳中路及內環改道)(二標段)項目
該項目由市政交通公司承建,管理人員和工人已返崗就位,全力沖刺。新鳳中路全長1494米,一座內環高架橋,一座下沉廣場,項目合同造價3.838億,目前已完成實際產值3.69億,完成比例96.1%,剩余工程量計劃在6月底完成。該項目作為西站綜合交通樞紐的重要一部分,是建設高效的站前交通樞紐系統的必要條件,建成投用后將為重慶西站的安全順暢奠定堅實的市政基礎。

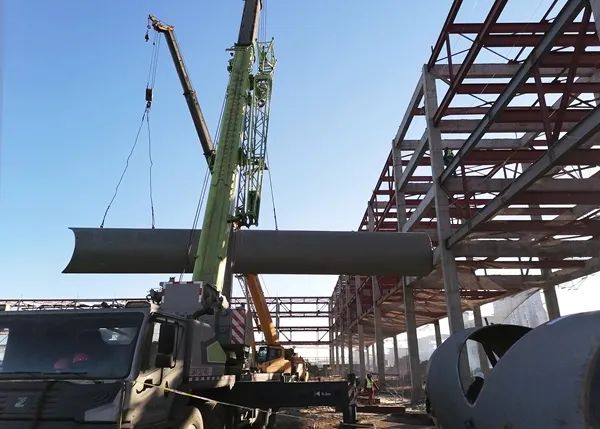

內蒙阿拉善盟東海新能源項目
2月21日,氣溫零下15度,由安裝集團承建的內蒙阿拉善盟東海新能源項目安裝部分迎來了新年第一吊,這也是管廊架上的第一根管道吊裝,本次吊裝正式拉開了節后復工的序幕,標志著該項目安裝工程進入全面施工階段。
該項目總投資約260億元,建成后占地面積約6平方公里,涵蓋了一系列煤化工加工產業鏈。公司以PC總承包形式承建了該項目的年產40 萬噸甲醇、年產10 萬噸合成氨及辦公樓、指揮中心等,工程造價約9.5億元。項目部于2021年3月開始進場施工建設,計劃2022年12月31日達到竣工驗收條件。
重慶國際馬戲城二期項目
由四建公司承建的該項目位于南岸區彈子石,臨近南濱路。合同造價5434萬元,總建筑面積6802平方米。該項目是重慶市重點民生工程,建成投產后將成為重慶市“兩江四岸”的又一個地標性建筑,對重慶市旅游產業的發展有著重要意義。該項目已完成形象進度95%,預計于2022年4月竣工。在這僅剩的2個多月里,項目部將確保疫情防控、復工復產“兩手抓、兩不誤”,以高漲的工作熱情和戰斗精神優質高效完成施工建設任務。
十八梯片區道路等相關配套設施建設工程(一期)
渝中區十八梯傳統風貌區是經市政府確定的主城區28個傳統風貌區之一,總占地面積約19公頃,工期680日歷天,項目總投資約6億元,市政一公司承建了該片區道路等相關配套設施建設。項目建成后,將進一步重振十八梯片區的街區活力,更好地滿足內部及周邊區域交通需求,改善城市投資環境,促進城市經濟發展,受到了重慶市政府和市民的高度關注。2021年9月28日,十八梯風貌區一期(ABC區)正式開街,目前,項目正在加緊推進地下道路結構施工,為后期完成地上道路,配合風貌區二期(D區)開街創造條件。
